Проект дома от А до Я: как создается / строится современный жилой дом

Долго. Дорого. Офигенно

Авторский рецепт

Этот текст — своего рода авторский рецепт. Я постараюсь показать, как проходит путь от первых замеров до новоселья, и какие этапы действительно определяют результат. Не те, которые «по закону нужно», а те, без которых не получится построить хороший дом.

Проект как система решений

Проект частного дома — это не просто красивые фасады или удачная планировка. Это система, в которую входят архитектурные, конструктивные, инженерные и управленческие решения. Все они взаимосвязаны и работают на один результат — чтобы дом был построен и чтобы в нем хотелось жить.
Да, в каких-то моментах я отталкиваюсь от структуры проектной документации по 87-му постановлению правительства РФ, но эта схема рассчитана на масштабные объекты: жилые комплексы, заводы, школы. Я же говорю о частных коттеджах, о современных индивидуальных домах, в которых участвуют 10-15 человек, а не сотни. И здесь важен иной подход.

О чем статья?

Эта статья — не пересказ нормативных актов и не инструкция из интернета. Это мой личный опыт и подход к созданию частного дома как целостного процесса. Здесь я не столько про чертежи, сколько про архитектуру как управление: временем, людьми, решениями, бюджетом.

Вступление

Проект дома, как система взаимосвязанных проектов

Выбор участка

Отвечает на вопрос:
«Где мы хотим построить дом?»

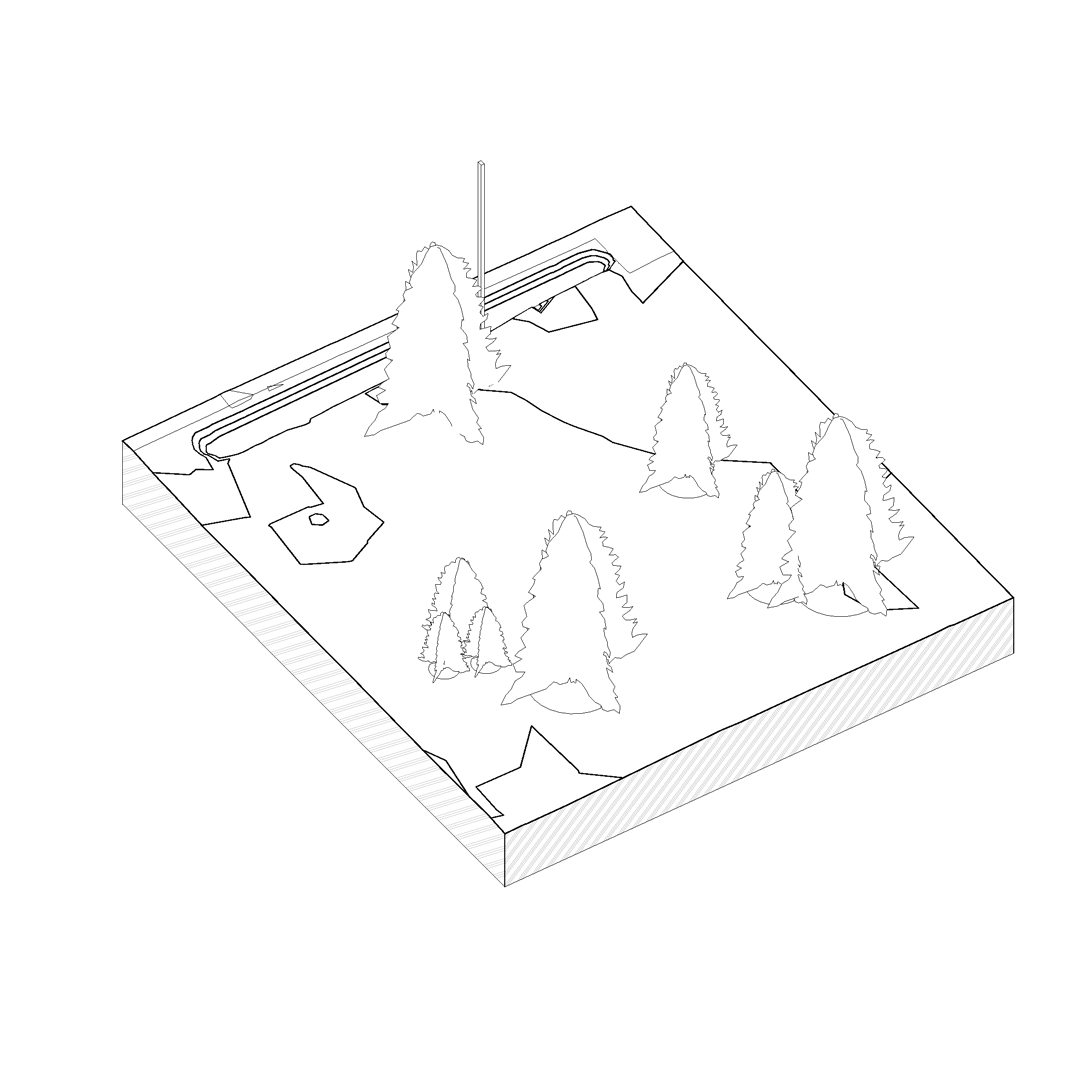

  • Влияние участка на будущий проект:
  • Ландшафт и рельеф
  • Ориентация по сторонам света
  • Природные и инфраструктурные особенности

Прежде чем приступить к разработке эскизного проекта, архитектор помогает заказчику оценить участок — или выбрать наиболее подходящий из доступных.
На этом этапе важно выявить как потенциал, так и ограничения участка: рельеф, инсоляция, подъезды, инфраструктура, а также уровень приватности и видовые возможности.

Эскизный проект

Отвечает на вопрос:
«Что мы хотим построить?»
Включает:
  • Определение объемно-пространственного решения
  • Концепцию планировки
  • Фасадные материалы
  • Первоначальные эскизы и визуализации
  • Проработку сценариев использования дома

На этом же этапе важно заложить будущие интерьерные решения, чтобы архитектура и внутренняя организация пространства были согласованы между собой. В проектах частных домов особое внимание уделяется объединению экстерьера и интерьера в единое целое.

Проект интерьера

Отвечает на вопрос:
«Что внутри?»
Включает:
  • Планировку и меблировку
  • Планы отделки
  • Сценарии освещения
  • Расстановку оборудования


Если архитектура это в большей степени оболочка дома, то дизайн проект интерьера его внутренние функционально наполнение. На этом этапе следует уделить время каждой детали, чтобы можно было разработать архитектурный проект и рабочую документацию с уверенностью, что все стены на своем месте.

Архитектурный проект

Отвечает на вопрос:
«Где мы хотим построить дом?»
Содержит:
  • Решения по материалам
  • Объемы и спецификации работ

Один и тот же дом можно построить, как из бетона так и дерева, кирпича или имитации под кирпич. На этом этапе так же предполагается продумать инженерные системы и синхронизировать с идеями интерьера.

Рабочая документация

Отвечает на вопрос:
«Как строить?»

Содержит:
  • Подробные чертежи
  • Узлы конструкций
  • Спецификации материалов
  • Инструкции по монтажу и сметы

Документация описывающая количество материалов и узлы конструкций, а так же инструкции по монтажу. Сюда так же можно отнести сметы и планы организации строительства.

Строительство

Отвечает на вопрос:
«Как эффективно управлять бюджетом и временем?»
Воплощение проекта в жизнь:
  • Фундаментные работы
  • Возведение коробки дома
  • Инженерные сети
  • Отделочные работы

Тот момент, когда позади год подготовки, собраны силы и начинается лучший момент в жизни после рождения детей.
Сколько архитекторов — столько и подходов. И это нормально. Единообразия в частной архитектуре нет и, честно говоря, быть не может. Есть стандарты, есть нормативы, есть формы подачи. Но единой системы, как в заводском производстве, — нет.

Однако цель у всех одна: готовый дом. Не папка с чертежами, не 3D-визуализация, не BIM-модель. А физически построенный дом, в котором можно жить.

Вот почему, когда мы говорим «проект дома», мы должны понимать не один проект, а целую систему проектов, которые обеспечивают реализацию. Это архитектура, конструкции, инженерные сети, благоустройство, дизайн, логистика, управление строительством — все связано и работает только в комплексе.

Кто-то скажет: «А вот у меня Семёныч 30 лет строит без всяких проектов, по рисунку на пачке "Беломора" — и всё стоит!»
Что ж, в каком-то смысле это тоже проект. Просто невидимый. Проект — это образ мышления. Это способ структурировать хаос, выстроить логику, предсказать результат. У Семёныча свой проект в голове, своя система координат. Только она не всегда совместима с управлением проектом, ведь только он знает, как правильно. Если Семеныч запьет?

Если угодно, проект — это шахматная партия, где фигуры — это подрядчики, поставщики, материалы, а доска — это стройка. Чтобы выиграть, нужно думать на несколько ходов вперёд. Именно в этом и заключается моя задача как архитектора: не просто нарисовать фасад, а спроектировать путь — от идеи до реального дома.
Архитектурный проект частного дома в Сочи: двухэтажная вилла с цокольным этажом, панорамными окнами Schüco и террасами. Планировка участка на крутом склоне.

Что такое проект дома в глобальном смысле?

Современный проект частного дома с террасой, панорамными окнами и плоской кровлей в Подмосковье, буквой Г
Про эскизный проект я уже писал подробно [в отдельной статье → ссылка], поэтому здесь — коротко и по делу.
На мой взгляд, эскизный проект — это стратегическое техническое задание, оформленное в понятной и наглядной форме. Это тот момент, когда заказчик и архитектор договариваются «о смысле»: что, где, зачем и в каком виде будет построено.
Чем он важен:
  • Для архитектурного проекта (раздел П) — это основа: посадка на участок, форма дома, планировка, материал и цвет фасадов.
  • Для дизайн-проекта интерьера — отправная точка для организации пространства, расстановки мебели, функциональных сценариев.
  • Для ландшафтного проекта — ключ к созданию грамотного генплана.
  • Для проектов инженерных сетей — ясность в вопросе размещения дома, инженерных узлов и точек подключения.
Этот список можно продолжать. Главное — понимать: эскизный проект не "просто картинки", а мощный инструмент, задающий направление для всех последующих этапов. Недооценивать его — значит усложнять себе путь на всех следующих шагах.

Эскизный проект — что мы хотим построить?

1
Лучше начинать:
За год до начала строительства.

Метод проектирования:
Итеративный — находится в поле исследования, поиск вариантов, работа с гипотезами.

Продолжительность работ:
от 30 до 120 дней, в зависимости от сложности участка и требований заказчика.

Стоимость этапа:
13% от всех проектных работ
≈ 3,2% от бюджета строительства

Эффект экономии:
≈ 3,2%

Цена:
от 3 500 ₽/м²
Современный дизайн кухни с островом и встроенной техникой в частном доме, минимализм, Московская область
Современный дизайн гостиной с панорамными окнами, видом на террасу и стильной мебелью, частный дом в Московской области

Не про подушки и вазы

Иными словами, проект интерьера — это не про подушки и вазы. Это функциональная архитектура внутреннего пространства, умноженная на эстетику.

Вот из чего он должен состоять на мой взгляд:
  • подбор долговечных и технологичных отделочных материалов;
  • логика сценариев освещения — не просто свет, а атмосфера;
  • продуманная меблировка, с учетом габаритов и эргономики;
  • расстановка техники и оборудования (в том числе встроенного);
  • точная привязка сантехнических точек;
  • планы розеток, выключателей, выводов и закладных под электрику.

Проект интерьера — это проект жизни. Это то, с чем человек сталкивается каждый день: на что наступает, к чему прикасается, что видит первым делом, просыпаясь. И как это будет работать — зависит от того, насколько рано началась его проработка.

Сразу после эскизного проекта

Чаще всего проект интерьера начинают, когда уже заливается плита или кладутся стены. Это стандартная ошибка. В идеальной вселенной интерьер нужно проектировать сразу после эскизного проекта — до начала основной рабочей документации. Почему?

Потому что именно в процессе проектирования интерьера:
  • уточняется логика пространства — проверяются гипотезы по габаритам комнат;
  • формируется детальная меблировка, которая легко может «сдвинуть» перегородку на 10 см или потребовать изменить размер дверного проема;
  • появляется понимание, где должны быть розетки, выключатели, ниши под сантехнику, техника и освещение.

Дизайн проект интерьера

2
Лучше начинать:
После завершения эскизного проекта, до начала архитектурного раздела.

Метод проектирования:
Гибридный (итеративный → предиктивный) — сначала сценарии и функциональность, потом детализация и расчёты.

Продолжительность работ:
от 60 до 120 дней

Стоимость этапа:
≈ 23% от всех проектных работ
≈ 5,5% от бюджета строительства

Эффект экономии:
≈ 10%-20% от бюджета реализации интерьера счет отсутствия переделок, передвижек и доп. работ

Цена:
от 6 000 ₽/м²
Проект современного частного дома в Сочи с видом на море. Двухэтажная вилла на склоне с террасой, панорамными окнами Schüco, цокольным этажом и архитектурой из газобетона.

Когда утвержден эскизный проект

Когда утвержден эскизный проект и согласован интерьер, можно переходить к архитектурному проектированию. Это уже не про «что» и «зачем», а про «как» и «из чего» мы построим дом. Причём не только сам дом, но и всё, что связано с участком: рельеф, отсыпки, высоты, посадка дома, мощение.

Хороший архитектурный проект должен снять все вопросы, которые могут возникнуть на стройке. И если делать его правильно — с подключением инженеров и конструктора ещё на этапе планировок — можно не только избежать ошибок, но и окупить весь проект за счёт предотвращения переделок.

Что включает в себя архитектурный проект?

  • планы вертикальной планировки участка — что, где и на сколько поднимаем или срезаем;
  • конструкции стен, тип кладки, узлы утепления;
  • оконные блоки, проёмы, перемычки, спецификация;
  • материалы кровли, типы перекрытий, расчёт нагрузок;
  • планы опалубки и армирования ж/б элементов (плиты, балки, пояса);
  • заранее подготовленные отверстия и закладные для всех инженерных сетей.
Архитектурный проект — это структура дома как системы. Он собирает в себе решения инженеров, конструктора, ландшафтника, иногда — даже поставщика окон. Это сложная скоординированная работа, но именно она делает возможным стройку без сюрпризов.

Архитектурный проект — из чего мы будем строить?

3
Лучше начинать:
После согласования эскиза и интерьерной концепции.

Метод проектирования:
Предиктивный — фиксирует финальную форму, конструктивную логику и спецификации.

Продолжительность работ:
от 30 до 60 дней

Стоимость этапа:
≈ 8% от всех проектных работ
≈ 1,8% от бюджета строительства

Эффект экономии:
≈ 10%-20% от стоимости общестроительных работ, точности расчетов материалов, контроля объема работ

Цена:
от 2 000 ₽/м²
Техническая схема инженерных коммуникаций загородного дома, включающая разводку отопления, вентиляции, электроснабжения и водоснабжения в формате аксонометрической проекции.

Вентиляция

Про неё вспоминают в последнюю очередь — зря. Воздух прозрачен, и от этого становится незаметным. Но в герметичном доме без вентиляции жизнь превращается в сауну. Проект вентиляции — это здоровье, микроклимат и отсутствие плесени.

Отопление и котельная

Это отдельная глава. Выбор источника тепла (газ, электричество, ТЭН, твердотопливные котлы), логика разводки труб, размещение радиаторов, теплых полов и автоматики. Тут важно всё: от точки ввода до последнего контура в спальне.

Водоснабжение и канализация

Все раковины, душевые, унитазы, кухни — нужно не только поставить, но подключить по уму. Чтобы вода поступала чистая, с нужным давлением, и также спокойно и бесшумно уходила в канализацию.

Электроснабжение

В проекте интерьера мы расставили розетки, выключатели, светильники. Теперь задача — соединить всё это проводами и привязать к источнику питания. Причем не просто «чтобы работало», а безопасно, с резервами по мощности, автоматикой, защитой.
Также инженерный проект можно дополнить:
  • системой умного дома,
  • охранной сигнализацией,
  • системой пожаротушения и дымоудаления.
Все эти системы должны быть не просто «где-то там». Их нужно интегрировать: увязать с архитектурой, с отделкой, с интерьером и будущей эксплуатацией.
Проект инженерных систем — это жизнеобеспечение дома. Как сердце, легкие, нервная система и кровоток для организма. Все эти проекты можно объединить в один раздел, но на деле это четыре самостоятельных системы, каждая со своей логикой и требованиями.

Инженерный проект — чтобы дом «дышал», светил и грел

Лучше начинать:
После утверждения архитектурного и интерьерного проектов.

Метод проектирования:
Строго предиктивный — всё рассчитывается и согласуется заранее.

Продолжительность работ:
от 45 до 90 дней (можно параллельно с конструктивом)

Стоимость этапов:
  • ОВКиВК — 4% проектного бюджета / 0,9% от строительства
  • Электроснабжение (ЭС) — 4% / 0,9%
  • Вентиляция — 4% / 0,9%

Эффект экономии:
≈ 15%-20% от стоимости материалов и работ, из-за точности расчетов, контроля количества, отсутствия коллизий и переделок. Возможно проведения тендера.

Цена:
от 1 000 ₽/м² (каждый раздел)
4
Чертёж армирования свай и пространственных каркасов. Фрагмент конструктивного раздела проекта частного дома. Отражает расчётную схему, типы и размеры арматуры, используемой в фундаменте.

Это последний проект с чертежами

Конструктивный раздел — основа физической устойчивости дома. Именно здесь расчёты превращают эскизы в надёжную реальность.

В проекте конструкций инженер рассчитывает:
  • несущую способность фундамента и стен;
  • нагрузки на перекрытия и кровлю, особенно в регионах с тяжёлым снегом или частыми дождями;
  • ветровую нагрузку — особенно важно для домов с панорамным остеклением и большим остеклением фасадов.

Каждый регион диктует свои условия — от глубины промерзания до сейсмики. Поэтому конструктив должен выполнять специалист с опытом работы именно в этом климате и ландшафте. Один и тот же проект, реализованный в Сочи и в Красноярске, будет отличаться фундаментально — в прямом смысле.
Конструктив — это не только бетон и арматура. Это точка, где встречаются физика, геология, экономика и здравый смысл. Без него дом может быть красивым — но недолговечным. А может и не устоять вовсе.

Проект конструкций — расчёт на реальность

5
Лучше начинать:
Параллельно с архитектурным проектом или сразу после.

Метод проектирования:
Предиктивный с допустимыми корректировками — расчёты на основе архитектурных данных и геологии.

Продолжительность работ:
от 30 до 45 дней

Стоимость этапа:
≈ 6% от всех проектных работ
≈ 1,4% от бюджета строительства

Эффект экономии:
≈ 5%-15% от стоимости бетона и арматуры за счет точности расчетов и перерасчета избыточности

Цена:
от 1 500 ₽/м²

1. Сетевой график — ритм стройки

Первое, что должно появиться до начала работ — это график строительства, желательно в формате сетевого графика. Он показывает:
  • последовательность действий;
  • критические точки (что за чем идёт, без чего нельзя начать следующий этап);
  • оптимальный путь реализации — без провисаний и простоев между этапами.
Этот график — как партитура: без него каждая бригада будет играть свою мелодию.

5. Контроль

Кто-то должен:
  • вести строй-журнал;
  • считать работы и материалы;
  • оформлять приёмку;
  • выставлять неустойки, если подрядчик срывает сроки или бракует.

Это неформальный «прораб с опытом» — это система управления, даже если она построена на Excel и ежедневных звонках.

4. Команда

В больших проектах «команда» — это офис с менеджерами. В частном доме — это каменщики, монтажники, кровельщики, электрики.
Они не просто «люди на стройке», это участники проекта. У каждого свой срок, свой объем, свои риски.
И важно не только собрать их, но и:
  • синхронизировать по графику;
  • обеспечить документацией и задачами;
  • контролировать результат.

3. План логистики и поставок

Если материалы приезжают позже, чем их нужно монтировать — вы теряете время. Если раньше — теряете деньги и место.
Поэтому логистика — это тоже проект. Кто, когда и что должен привезти? Где это хранится? Кто разгружает? Как подаётся на объект?

2. Финансовый план

Второй ключевой документ — план финансирования. Дом — штука дорогая, и платить за него приходится не разом, а по этапам.

Нужно:
  • рассчитать стоимость каждого блока работ;
  • увязать платежи с графиком;
  • заложить резерв — минимум 10–15% от бюджета на «непредвиденное».
Потому что непредвиденное — оно не «если», оно точно будет.

Как не проиграть партию, когда уже на доске

Когда проекты готовы, наступает самый уязвимый этап — реализация. Здесь не помогут красивые рендеры или стопка чертежей, если нет чёткого плана, бюджета и понимания, кто, когда и что должен делать. Поэтому проект строительства — это не просто стройка, а отдельный проект, требующий своей документации, логики и ответственности.
Проект организации строительства — это то, что отличает качественный дом от дома с уставшими нервами, перерасходом и компромиссами. Это не бумажка. Это реальный инструмент, без которого все чертежи остаются просто теорией, а Семеныч бы дано бросил бы пить и курть.

Проект организации строительства частного дома

6
Лучше начинать:
За год до начала строительства.

Лучше начинать:
Параллельно с финальными проектами, за 2–3 месяца до начала работ.

Метод проектирования:
Гибридный с преобладанием предиктивного — точное планирование с возможностью адаптации.

Продолжительность работ:
от 20 до 40 дней

Стоимость этапа:
≈ 6% от проектного бюджета
≈ 1% от стоимости строительства

Эффект экономии:
≈ 5% от всего бюджета по причине верной логистики, отсутствия простоев, гибели материалов

Цена:
от 1 000 ₽/м²
Проектирование и строительство загородного дома в Московской области. Этап геодезической разметки фундамента с использованием нивелира.
Геодезическая разметка фундамента загородного дома. План проекта на планшете и рабочий процесс на строительной площадке.
Строительство загородного дома: возведение кирпичного каркаса на монолитном фундаменте. Современные технологии и надежные материалы.

Хорошая реализация — это:

  • чёткое понимание этапов и логики их прохождения;
  • скоординированные действия всех участников;
  • своевременные закупки и поставки;
  • контроль качества на каждом этапе — от котлована до финишной отделки.

Без архитектора на стройке, даже самый точный проект может быть «переведён» на стройплощадочный диалект — с потерей логики, эстетики и, порой, смысла.
Именно поэтому реализация — это продолжение архитектуры, а не её противоположность.

Авторский надзор

Стройка — это проект в проекте. В ней тоже есть сроки, бюджет, логистика, климат, команда, человеческий фактор. И если этим процессом не управлять, то всё, что вы так тщательно проектировали, может рассыпаться — буквально и фигурально.
В идеальной вселенной (а такие, к счастью, случаются всё чаще) архитектор сам сопровождает реализацию проекта. Не номинально, а реально: участвует в запуске и завершении каждого этапа, держит под контролем график, взаимодействует с бригадой. Руководит, а не наблюдает.
Почему это критично:
  • низкий уровень проектной и строительной культуры у большинства участников процесса;
  • необходимость постоянного контроля соответствия не только СНиПам, но и задуманной архитектуре;
  • возможность оперативно вносить коррективы и адаптировать решения на месте, без потери качества;
  • внимание к деталям, которые невозможно было предусмотреть на чертежах.

Реализация проекта — стройка как продолжение архитектуры

7
Лучше начинать:
С нулевого цикла, до ввода в эксплуатацию.

Метод работы:
Управление реализацией — координация подрядчиков, авторский контроль, адаптация решений на площадке.

Продолжительность работ:
от 6 до 12 месяцев, в среднем 8 месяцев

Стоимость этапа:
≈ 35% от всех проектных работ
≈ 8,5% от стоимости строительства

Эффект экономии:
≈ 5% от всего бюджета по причине верной логистики, отсутствия простоев, гибели материалов

Цена:
от 350 000 ₽ в месяц

Выгода от проектирования:

Оценочная экономия по всем статьям:
до 8 650 000 ₽

То есть, грамотное проектирование окупает себя полностью — и даже даёт чистую финансовую выгоду, покрывая весь бюджет на архитектуру, инженерию и авторский надзор.

Распределение бюджета и потенциал для оптимизации

Общестроительные работы — 19 000 000 ₽
Доля в общем бюджете: 33,3%
Возможная экономия: до 2 850 000 ₽ (за счёт точных чертежей, спецификаций и графика)

Отопление и водоснабжение — 3 000 000 ₽
Доля: 5,3%
Экономия: до 450 000 ₽

Вентиляция — 2 000 000 ₽
Доля: 3,5%
Экономия: до 300 000 ₽

Электрика — 1 000 000 ₽
Доля: 1,8%
Экономия: до 150 000 ₽

Работы на участке — 5 000 000 ₽
Доля: 8,8%
Экономия: до 1 000 000 ₽

Черновая отделка — 2 000 000 ₽
Доля: 3,5%
Экономия: до 300 000 ₽

Интерьер (отдельный бюджет) — 24 000 000 ₽
Доля: 42,1%
Экономия: до 3 600 000 ₽ (за счёт точного ТЗ, без переделок, правильных решений по свету и мебели)

Расчет дома для примера:

Индивидуальный жилой дом, 2 этажа, 300 м², кирпич.
Стоимость работ (без интерьера): 110 000 ₽/м²
Бюджет на реализацию проекта интерьера: 80 000 ₽/м²

Итого общая стоимость реализации:
57 000 000 ₽, включая интерьер (33 млн + 24 млн)

Стоимость проектирования и авторского сопровождения:

Проектирование и реализация под ключ:
≈ 7 900 000 ₽ (или 26 333 ₽/м²)
Доля от общего бюджета: ≈13,9%

Расчёт экономии и долей проектных решений

Запишитесь на консультацию — это бесплатно!

  • Проект поможет сэкономить до 15–20% на реализации проекта
  • Избежать критических ошибок, потерь и переделок
  • Сделать дом инструментом сохранения и роста капитала

Проектирование — это защита ваших инвестиций
